水污染治理攻坚要点
●7月后强降雨天气逐步增多,各市要进一步强化汛期水污染防控意识,按照《山西省汛期城镇污水直排管控技术指南》,加强城镇污水处理厂运行管控,做好污水管网清淤、积存污水清空、进水调节池建设等工作,最大程度减少降雨期间生活污水溢流直排,全力保障7月国考断面水质稳定达标。

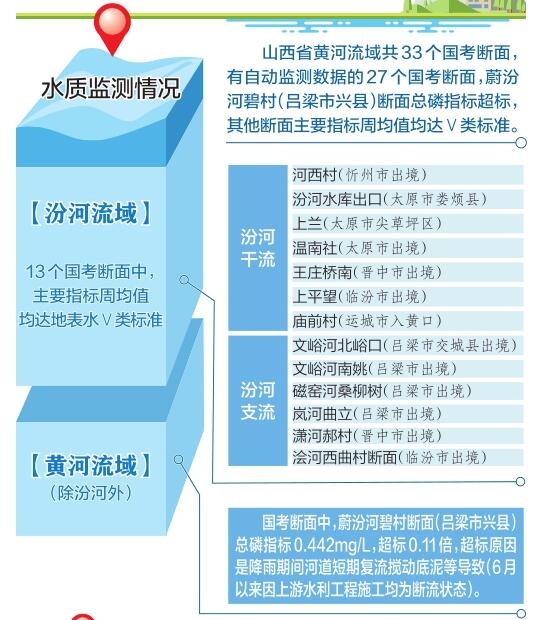

●截至目前,今年黄河(汾河)流域60项省级重点工程中,完工调试19项,在建28项,前期13项,开工率78%,完工率32%。其中,汾河流域36项工程中,15项完工调试,15项在建,6项前期,开工率83%,完工率42%,6项仍在前期的分别是吕梁市4项(汾阳市文峪河人工湿地水质净化把关工程、孝义市文峪河水质净化把关工程、交城县城西污水处理厂建设工程、岚河人工湿地水质净化把关工程)、运城市1项(新绛县城东污水处理厂建设工程)、晋中市1项(灵石县段纯镇区污水收集管网建设项目)。各市要加快重点工程建设,早日投产达效,汾河流域逾期未完的要尽快建成投运,为7月后水质稳定达标提供有力支撑。
