黄河(汾河)治理情况周报

(2020年6月7日-6月13日)

山西新闻网>>融媒·专题>>2020>>中国梦•黄河情>>黄河(汾河)治理情况周报

时 间
2020
07/23
17:26
分 享
评 论

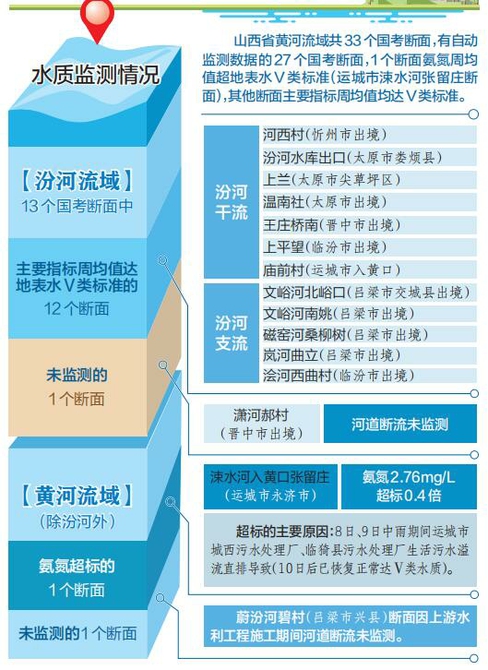

水污染治理攻坚要点

  各市要全面加强汛期城镇排水管控,按照《山西省汛期城镇污水直排管控技术指南》要求,提前清空管网内积存污水和沉积污染物,抓紧建设雨污水调节池,加大雨天污水厂处理能力,严禁非紧急状态下进水溢流口直排生活污水,最大限度减轻雨天生活污水溢流直排对水质的影响。
  截至目前,今年黄河(汾河)流域60项省级重点工程中,完工调试9项,在建37项,前期14项,开工率77%、完工率15%。其中,汾河流域36项工程中,6项完工调试,24项在建,6项前期,开工率83%,完工率17%,6项仍在前期的分别是吕梁市4项(汾阳市文峪河人工湿地水质净化把关工程、孝义市文峪河水质净化把关工程、交城县城西污水处理厂建设工程、岚河人工湿地水质净化把关工程)、运城市1项(新绛县城东污水处理厂建设工程)、晋中市1项(灵石县段纯镇区污水收集管网建设项目)。各市要加快重点工程建设,早日投产达效,为水质改善提供坚强支撑。

(责编:王丹)
